近日,上海电气携手大明重工成功配套塞尔维亚KOSTOLAC- B电站二期350MW燃煤电站凝汽器项目,通过三方监理和业主的验收,顺利出口塞尔维亚。该项目由上海电气电站设备有限公司设计、大明重工配套加工。
塞尔维亚 KOSTOLAC-B 电站二期项目是中国机械设备工程股份有限公司(简称 CMEC)承包的交钥匙工程。业主对产品的加工提出了很高的技术要求,生产环节由上海电气和三方监理全程监制,整个项目ITP报检点位有40多个,整体分10个部件,生产工序近20种,下料数量达10万个,发货数量达4000个。

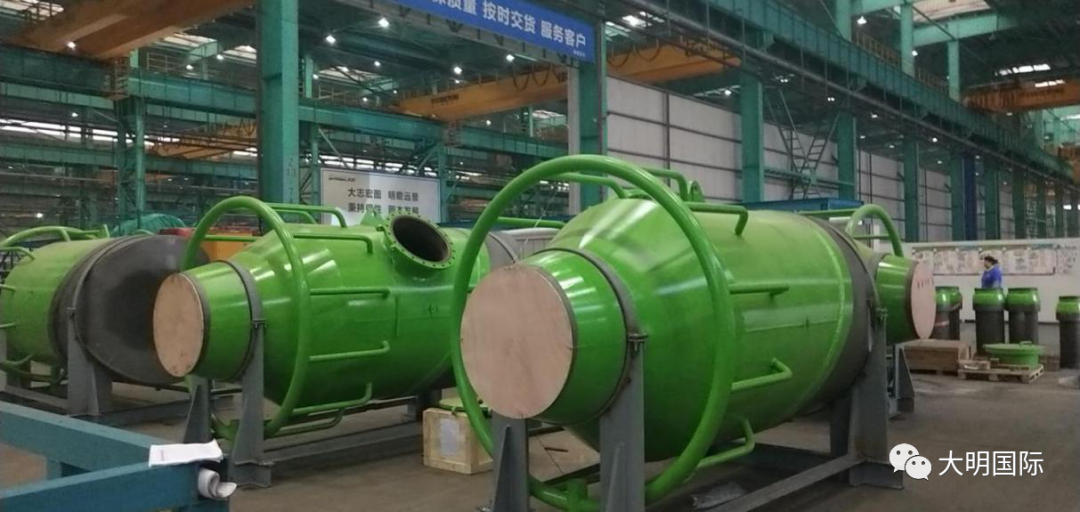

凝汽器现场包装
2020年4月底,大明重工接到订单后立即组建项目团队,凭借集团材料资源的优势,5月份加急完成了采购工作,6月份开始排产下料计划,7月份组织生产部门熟读工艺进行组焊拼装,8月18日开始陆续装箱,10月20日装箱结束,历时100天顺利完成350MW燃煤电站凝汽器的配套加工。

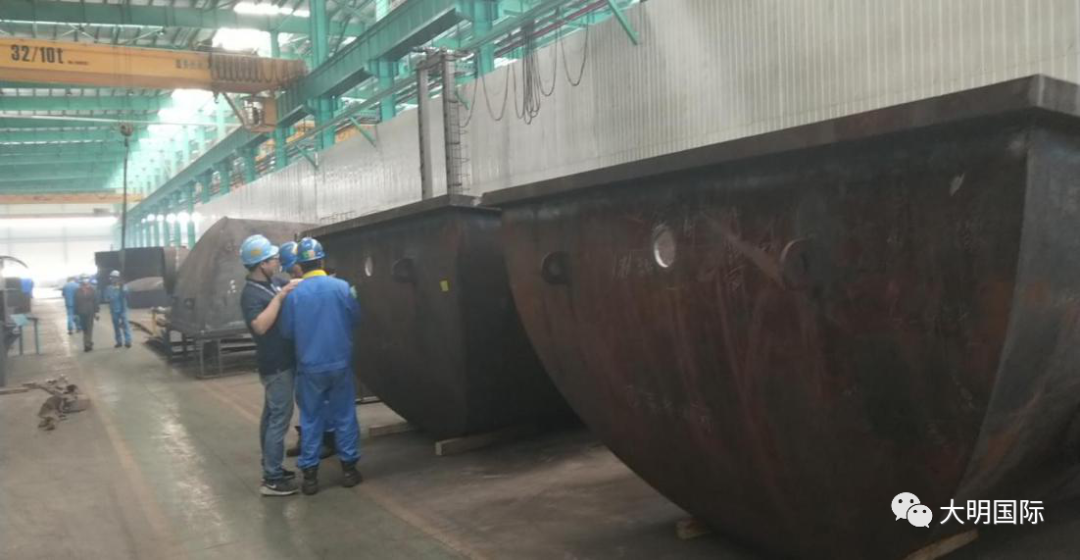

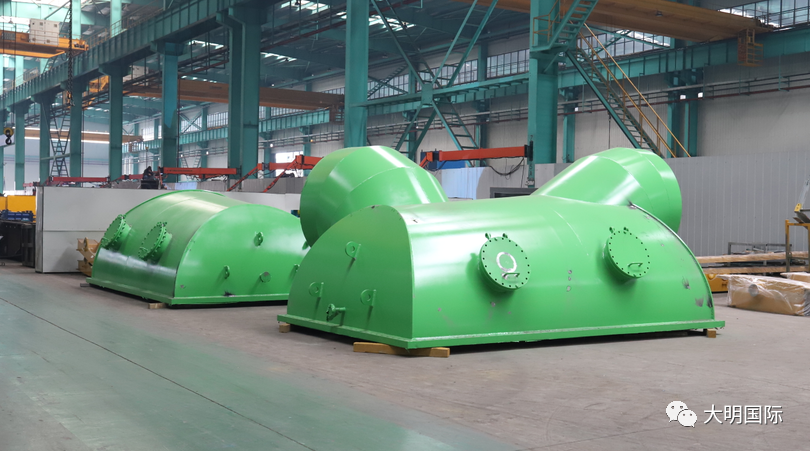

凝汽器水室制作
项目主体部件由接颈、壳体、返回水室、进出口水室、疏水扩容器、管隔板、等组成。面对设备部件总装的一系列挑战,大明重工生产二部积极应对,在没有工装的前提下,大胆创新。以水室部件总装为例,在切割-刨边-折弯-整形-机加工-焊接-热处理-探伤-喷砂油漆等工序上井然有序的衔接,6月30日完成焊前半成品备料,7月15日完成所有铆焊工序,7月16日~7月25日结束所有接管装备,7月30日~8月20日结束所有机加工内容并且自检合格,8月25~9月8日结束水室报检点,并具备水压条件,9月12日第一组水室水压一次性合格,9月14日第二组水室水压一次性合格,10月初面漆自检合格并进行报检。

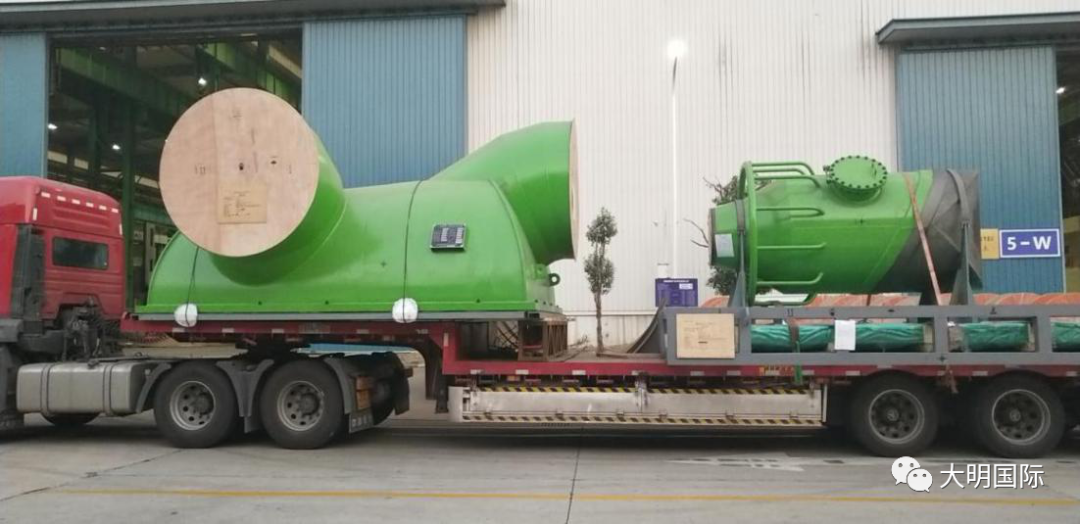

凝汽器水室减温减压部件发运
此次凝汽器项目的顺利完工,业主以及业主监理给出了高度赞赏,并希望后续展开更密切的合作。
